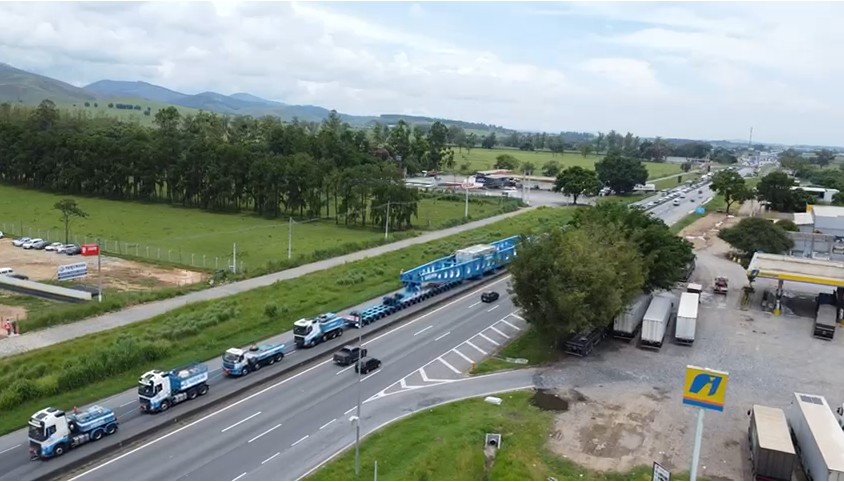

Supercarreta de 120 metros e 380 pneus interrompe a Dutra em São

11 Tempo de Leitura
G1

Uma operação logística de proporções inéditas causou interdições estratégicas na Rodovia Presidente Dutra, em São Paulo, para viabilizar o transporte de uma supercarreta de impressionantes 120 metros de comprimento e 380 pneus. Este gigante das estradas carregava um transformador de 540 toneladas, um equipamento vital fabricado em Guarulhos e destinado ao ambicioso projeto Neom, na Arábia Saudita. Com um custo de frete que se aproxima de R$ 2 milhões, a operação não apenas demonstrou a complexidade da engenharia de transporte no Brasil, mas também destacou a crescente demanda por soluções logísticas robustas para exportações de alto valor. O transformador é o quarto de uma encomenda de 14 unidades, reforçando a importância dessa cadeia para o mercado internacional.

Engenharia e logística por trás do transporte milionário

O transporte de um transformador de 540 toneladas, com dimensões de 11 metros de comprimento por seis de largura, exigiu uma complexa e sofisticada solução de engenharia e logística. A supercarreta utilizada é, na verdade, um conjunto modular e desmontável, especialmente projetado para distribuir o peso colossal da carga e permitir sua passagem segura por pontes e viadutos sem exceder os limites estruturais da via. Este sistema, descrito por especialistas como um “lego gigante”, é montado de acordo com as especificidades do peso da carga e do trajeto a ser percorrido.

O gigante sobre rodas e sua composição modular

A composição impressionante, que atinge 120 metros de comprimento e ostenta 380 pneus, não é um veículo único, mas sim a união de diversos módulos interconectados. Para tracionar essa estrutura monumental, são empregados quatro caminhões principais, além de veículos de apoio, essenciais para superar trechos sinuosos, aclives acentuados e curvas fechadas da rodovia. Cada um desses caminhões é selecionado pela sua Capacidade Máxima de Tração (CMT), utilizando cavalos mecânicos de 300 toneladas de CMT cada, com caminhões-reserva sempre à disposição para garantir a continuidade da operação. O gerente de logística Fabrício Verpa, responsável pela coordenação, explica que a supercarreta é formada por módulos pertencentes a transportadoras especializadas, contratadas sob demanda para cada projeto. Essa flexibilidade permite a otimização de recursos, com diferentes empresas compartilhando a operação e revezando seus conjuntos modulares ao longo das série de entregas internacionais. Os módulos, que incluem eixos, rodas e vigas superiores, não ficam em um único local, mas são armazenados nas garagens das empresas parceiras, em cidades como Arujá e Caieiras, na Grande São Paulo. A montagem só ocorre no início de cada transporte.

A rota estratégica: de Guarulhos ao porto de Itaguaí

A jornada do transformador teve início na fábrica em Guarulhos, percorrendo vias urbanas até o acesso à Rodovia Presidente Dutra, uma das principais artérias rodoviárias do país. A etapa rodoviária culminou no Porto de Itaguaí, no Rio de Janeiro, de onde o equipamento seguiria viagem de navio para seu destino final na Arábia Saudita. Esta rota, aparentemente direta, esconde uma intricada teia de planejamentos e aprovações que se estendem por meses, envolvendo estudos técnicos detalhados e a obtenção de autorizações especiais.

Desafios e autorizações para cruzar o país

Antes mesmo de a carga deixar a fábrica, é imperativo obter a Autorização Especial de Trânsito (AET), um documento emitido pelo Departamento Nacional de Infraestrutura de Transportes (DNIT). A emissão dessa autorização exige estudos rigorosos que avaliam a capacidade de pontes, viadutos e o próprio traçado da rodovia, assegurando que a estrutura viária possa suportar o peso e as dimensões da supercarreta. Além da AET, a programação do transporte envolve uma coordenação minuciosa com a Polícia Rodoviária Federal e a concessionária CCR RioSP, que administra a Dutra. A necessidade de interdições temporárias da rodovia é uma medida de segurança inegociável. Com dezenas de metros de comprimento e centenas de pneus, a supercarreta requer não apenas bloqueios parciais, mas também operações em contramão e circulação em horários de menor fluxo, geralmente durante a noite ou a madrugada. O objetivo primordial é garantir a segurança de todos os usuários da via e distribuir o peso de forma uniforme sobre o asfalto e as estruturas, minimizando qualquer risco de dano à infraestrutura ou de acidentes.

Destino final: Arábia Saudita e os desafios portuários

A chegada ao Porto de Itaguaí marca uma nova fase complexa da operação. Devido às suas dimensões extraordinárias, a supercarreta não pode adentrar o terminal portuário como um conjunto completo. No porto, a solução é o seu desmonte, permitindo que a carga seja manuseada de forma mais eficiente e segura para o embarque. A ausência de pontes ou viadutos dentro da área portuária alivia um dos maiores desafios do transporte rodoviário de cargas superdimensionadas, que é a concentração de peso.

A complexa operação de embarque internacional

Após o desmonte, o transformador é cuidadosamente preparado para o içamento e embarque em um navio cargueiro. Essa etapa final é crucial e envolve um sistema de compensação sofisticado para evitar o tombamento ou afundamento da embarcação devido ao peso concentrado da carga. Alecsander Barbosa, gerente de operações do Sepetiba Tecon, explica que o navio utiliza um sistema de lastro, bombeando água para seus tanques para equilibrar o balanço no momento em que a carga é suspensa. Uma vez embarcado, o transformador segue por via marítima para a Arábia Saudita, onde toda a operação logística de transporte rodoviário se repete: montagem de uma nova supercarreta (ou módulos similares), transporte terrestre até o destino final no projeto Neom, a ambiciosa cidade linear de 170 quilômetros movida a energia renovável. No retorno do porto, cerca de 70% dos módulos do equipamento da supercarreta são transportados desmontados em carretas convencionais, otimizando a logística de retorno.

Impacto e perspectivas para a logística brasileira

O sucesso dessas operações de transporte de cargas excepcionais, como os transformadores para o projeto Neom, representa um marco significativo para a indústria brasileira. Além de gerar empregos diretos e indiretos, contribui para a arrecadação de impostos e posiciona o Brasil como um exportador de tecnologia e capacidade logística de ponta. A satisfação de ver o equipamento embarcado para seu destino final, expressa por Fabrício Verpa, reflete o esforço e a dedicação de toda a equipe envolvida.

No entanto, a complexidade e os desafios logísticos enfrentados para cumprir prazos internacionais acendem um alerta sobre a infraestrutura brasileira. A dificuldade em honrar o cronograma de entrega, que levou os compradores a reduzir a exigência de três para dois transformadores por navio para evitar atrasos, aponta para a necessidade urgente de investimentos e melhorias contínuas. Enquanto a Arábia Saudita acelera seu desenvolvimento rumo a 2030 com projetos futuristas como Neom, o Brasil ainda busca encontrar seu próprio ritmo na modernização e otimização de sua malha logística, para que operações de tamanha envergadura se tornem mais fluidas e menos dependentes de interdições e planejamentos extraordinários.

Perguntas frequentes sobre o transporte da supercarreta

Qual o custo total do frete de um transformador gigante como este?
O custo do frete para transportar um transformador de 540 toneladas, como o destinado à Arábia Saudita, é de aproximadamente R$ 2 milhões. Este valor inclui uma vasta gama de serviços e estudos, tais como estudos técnicos de viabilidade, obtenção de autorizações especiais de trânsito, escoltas de segurança, equipes de engenharia especializadas e o pagamento de pedágios, que se elevam consideravelmente devido ao número de eixos da composição, que supera 50.

Quantos caminhões são necessários para movimentar uma supercarreta dessas dimensões?
Para movimentar uma supercarreta de 120 metros de comprimento e peso bruto total de aproximadamente 850 toneladas, são necessários quatro caminhões principais, também conhecidos como cavalos mecânicos. Cada um desses veículos possui uma Capacidade Máxima de Tração (CMT) de cerca de 300 toneladas. Além dos caminhões tracionadores, caminhões-reserva acompanham a operação, garantindo que haja potência compatível para superar aclives longos, curvas fechadas e trechos sinuosos da rodovia.

Por que a Rodovia Dutra precisa ser bloqueada para a passagem da supercarreta?
A Rodovia Presidente Dutra precisa ser parcial ou totalmente bloqueada em determinados trechos para garantir a segurança da operação e dos demais usuários da via. As dimensões e o peso extraordinários da supercarreta (120 metros de comprimento, 380 pneus, 540 toneladas de carga) exigem que ela circule em horários de menor fluxo, geralmente à noite ou de madrugada. Os bloqueios permitem a operação em contramão em alguns trechos e asseguram que o peso seja distribuído uniformemente sobre o asfalto e as estruturas, evitando danos à infraestrutura e garantindo a estabilidade do conjunto.

Onde a supercarreta é armazenada após o transporte?
Como a supercarreta é um conjunto modular totalmente desmontável, ela não é armazenada em um único pátio. Seus componentes — incluindo eixos, rodas e vigas superiores — são guardados em garagens pertencentes às transportadoras especializadas envolvidas na operação, localizadas em cidades como Arujá e Caieiras, ambas na Grande São Paulo. A montagem da supercarreta ocorre apenas no início de cada nova operação de transporte, conforme a necessidade do projeto.
